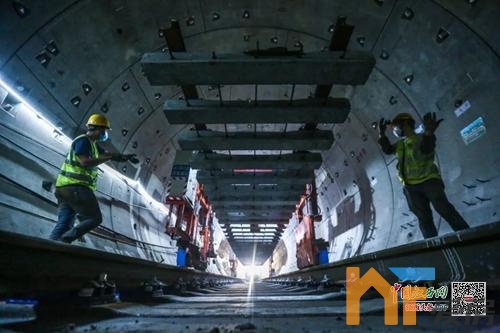

日前,南昌市地铁3号线江玲站至京家山站右线地下隧道,随着中铁电气化局集团有限公司技术人员对最后一节轨排进行精调,混凝土整体道床的浇筑完成,南昌市地铁3号线路轨道铺设全线贯通。全线轨通后,距“电通”关键节点更近一步。
南昌地铁3号线工程,与南昌地铁2号线共享塘子河主变电所。3号线环网工程包含从已开通运营的2号线塘子河主变电所至3号线青山路口变电所内35kV环网电缆敷设、光缆敷设、熔接和试验等工作。既有2号线环网电缆敷设施工对3号线能否按期兑现“电通”里程碑节点起着至关重要的作用。记者了解到,随着最后一根环网电缆贯穿南昌地铁2号线青山路口站至3号线青山路口站,目前南昌地铁3号线项目部4月以来既有线施工任务已顺利完成。

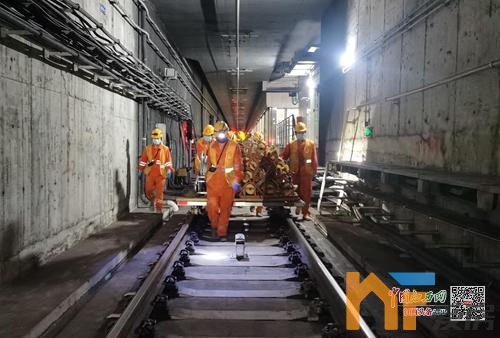

作业人员运送既有线施工工机
既有线施工进场作业是在深夜进行,施工人员需在3.5个小时内完成当次施工任务,作业时间紧、安全压力大。经过不懈努力,3号线环网工程既有线施工克服了疫情防控期间封闭点少、工作量大、作业空间有限等重重困难,经过24个封闭点的突击奋战,比原计划提前1天完成了15公里的既有线环网电缆敷设,为按期兑现“电通”节点奠定了坚实基础。南昌市民距离乘坐3号线又更近了一步。

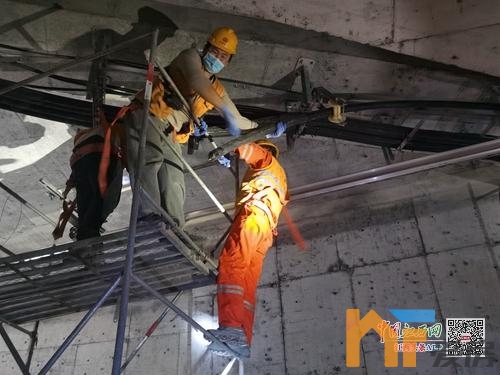

施工人员正在进行既有线电缆敷设
