2019年,南昌共有28个项目列入第一批省重点建设项目。总投资1581.9亿元,年度计划投资229.9亿元。据统计,1-6月份28个省重点建设项目累计完成投资139.4亿元,占年度计划投资60.6%。
具体28个项目
建成投产项目9个,总投资473.2亿元,年度计划投资82.9亿元:1-6月份累计完成投资57.8亿元,占建成投产项目年度计划投资的69.7%;
续建项目13个,总投资956.9亿元,年度计划投资136.1亿元:1-6月份累计完成投资78.1亿元,占续建项目年度计划投资的57.4%;
新开工项目5个,总投资45.5亿元,年度计划投资10.6亿元:3个开工,1-6月份累计完成投资3.5亿元,占新开工项目年度计划投资的33.0%。
预备项目南昌市绕城高速公路西二环(厚田至乐化段)新建工程,总投资106.2亿元,年度计划投资0.2亿元:已取得开展前期工作的复函,正在办理相关土地手续。
下面和小编一起看看这些项目都有哪些进展!
地铁2号、3号、4号线

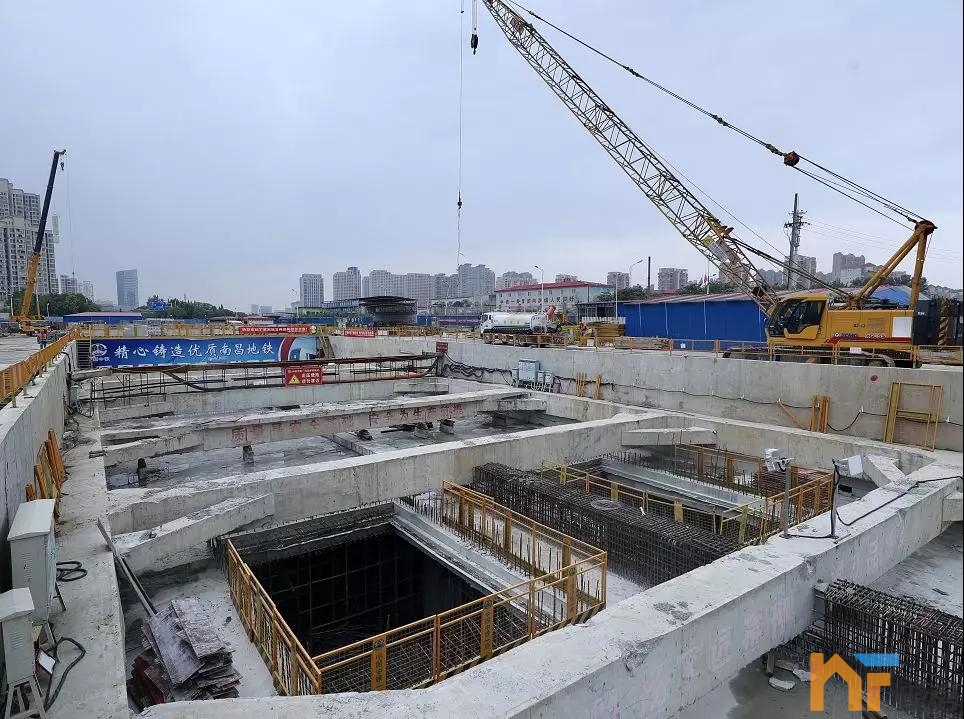

南昌市轨道交通2号线一期工程已于6月30日通车;

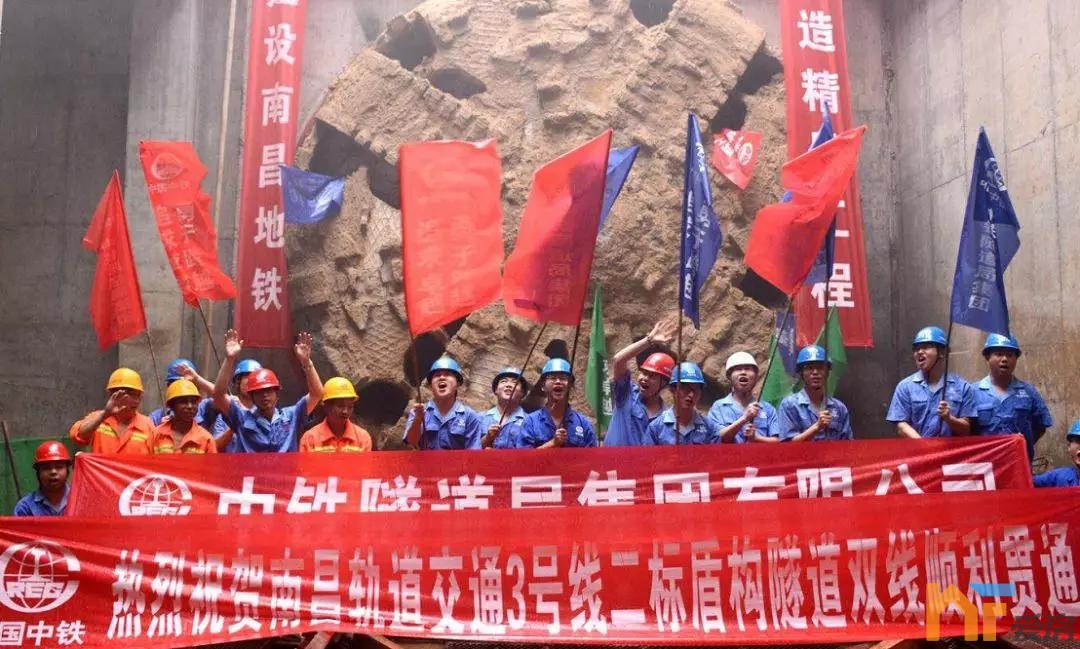

3号线工程全长28.5公里,设站22座,16座车站已封顶,21条区间已贯通,盾构累计掘进32.6公里;
南昌地铁4号线一期目前29个站点,已经有28个站点开工,全线就只剩丁公路北站还未启动建设,丁公路南站已经完成拆迁,正在火热施工中,据了解,丁公路南站已经脱离工期将近一年,根据计划,该站预计将在2021年2月主体结构封顶,附属结构预计将在2021年8月完工。除此之外,丁家洲站已经主体结构封顶,即将盾构,观洲站顺利通过基坑开挖条件验收,标志着车站主体结构施工进入实质性阶段。盾构累计掘进2.05公里。
火车站东广场工程

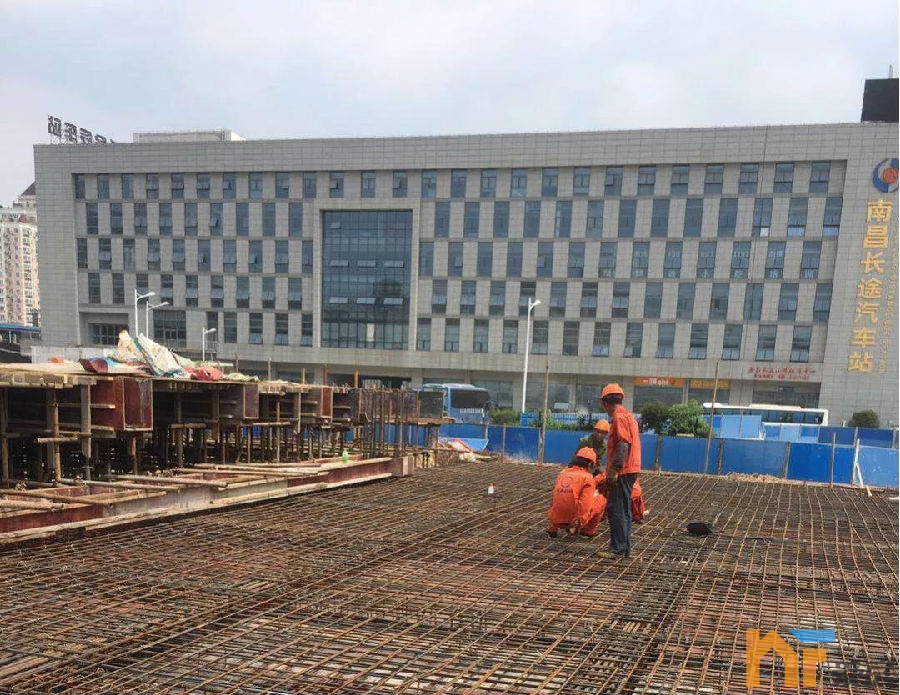

火车站东广场工程截至目前,一期基坑围护结构全部完成,人行廊桥基础桩完成,主体结构砼浇筑完成90%,完成高架层钢筋绑扎50%、砼浇筑40%。
前湖大道快速路工程

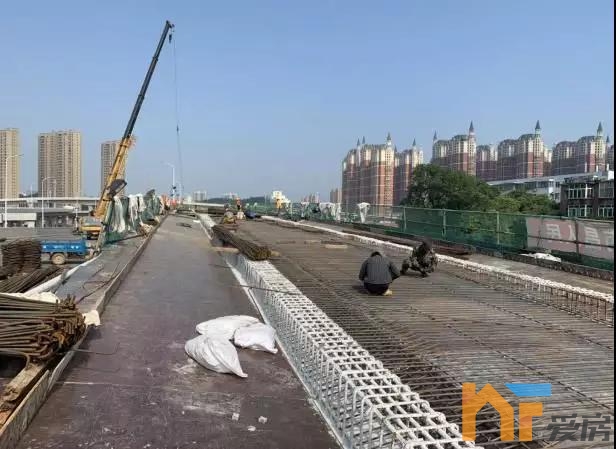

前湖大道快速路工程截至目前,桥梁工程完成100%,道路路基结构完成100%,地面道路沥青面层完成99%,排水工程完成100%,绿化工程完成100%,交安工程完成85%。
昌九大道快速路改造二期工程
昌九大道快速路改造二期工程截至目前,桩基完成99%,墩柱完成96%,箱梁完成93%,道路工程完成78%。
昌西大道工程

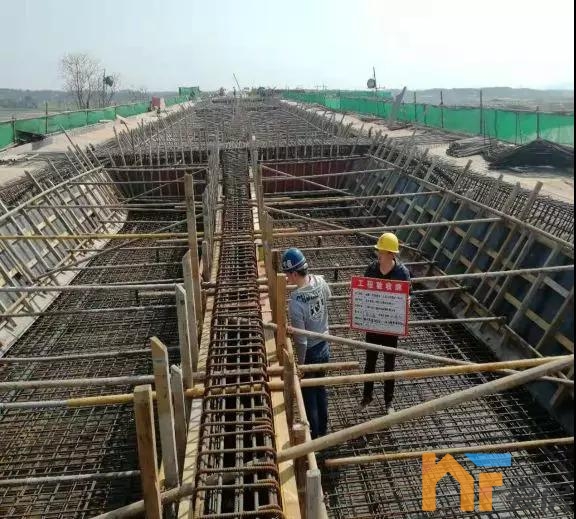

昌西大道工程截止目前,全线桥梁施工已全部完成,基土石方完成86%,水稳摊铺完成65%,沥青摊铺完成61%。
海昏(旅游景观)大道工程
海昏(旅游景观)大道工程截止目前,已完成主线高架桥下部结构,现浇箱梁完成90%;全线路基土方完成约93%,机动车道级配完成50%和水稳完成36%及沥青完成4%。
南昌昌北国际机场新国际货站

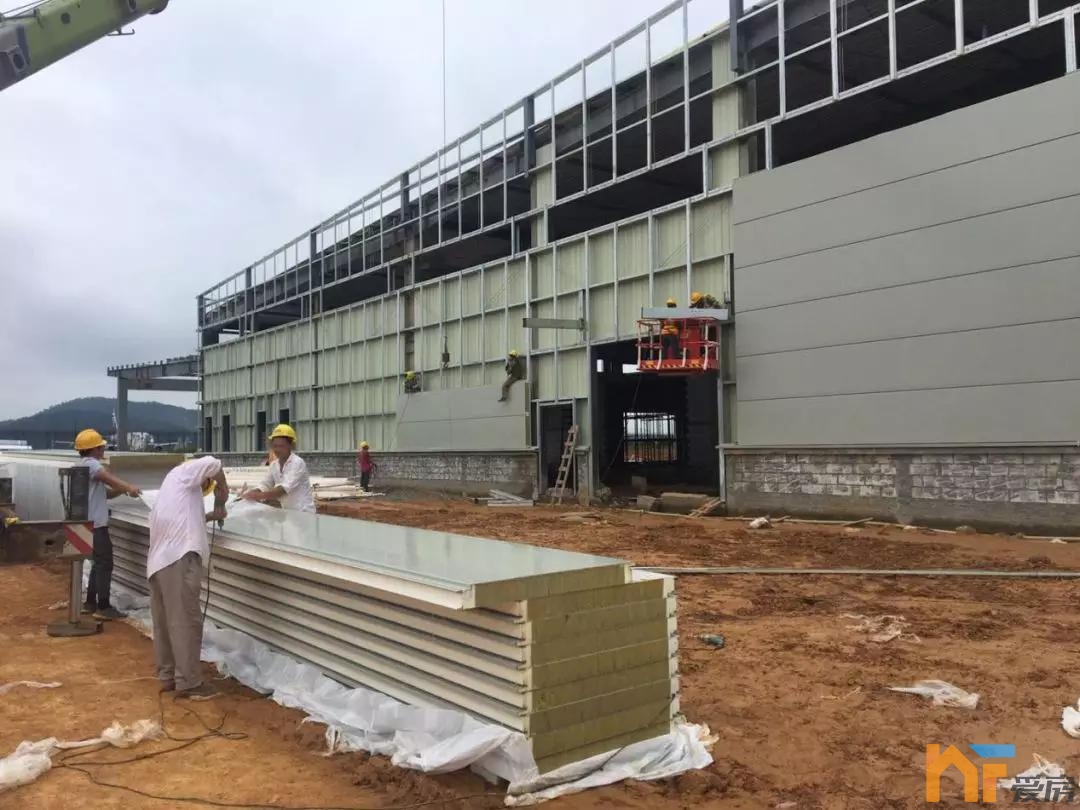

南昌昌北国际机场新国际货站项目截止目前,货站贴建楼、综合楼、海关卡口、熏蒸室、特运库主体结构已全部浇筑完成。货站钢结构主体安装及屋面内瓦已全部安装完成;墙面内板安装累计完成占比约80%,墙面外板完成约35%;机电安装完成约75%。贴建楼一~四层墙体砌筑及粉刷全部完成。
丰和中大道建筑立面综合整治工程
红谷滩新区丰和中大道建筑立面综合整治工程截止目前,已完成11栋楼栋立面改造,正在实施改造房屋26栋,累计完成丰和中大道立面改造的15%。
南昌市市民中心建设工程

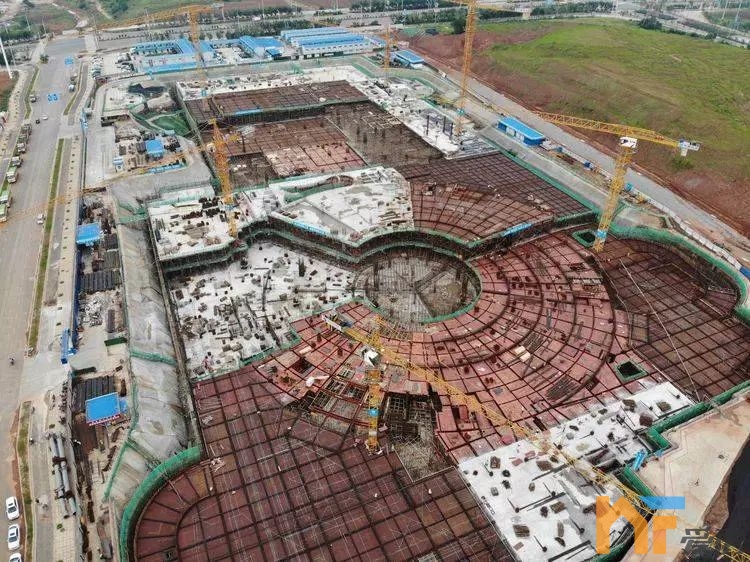

南昌市市民中心建设工程截止目前:地下室结构完成74.04%。
南昌市第一医院九龙湖分院建设工程
南昌市第一医院九龙湖分院建设工程截至目前,基坑围护工程全部完成,土方外运完成至99%;康复楼一层架体搭设完成100%,钢筋绑扎完成95%;病房楼负二层顶板砼浇筑完成,负一层架体搭设完成40%,钢筋绑扎完成30%;会议中心负顶板砼浇筑完成。
南昌华侨城大型文化旅游综合体文娱水上公园、庆典广场主体工程基本完成。
